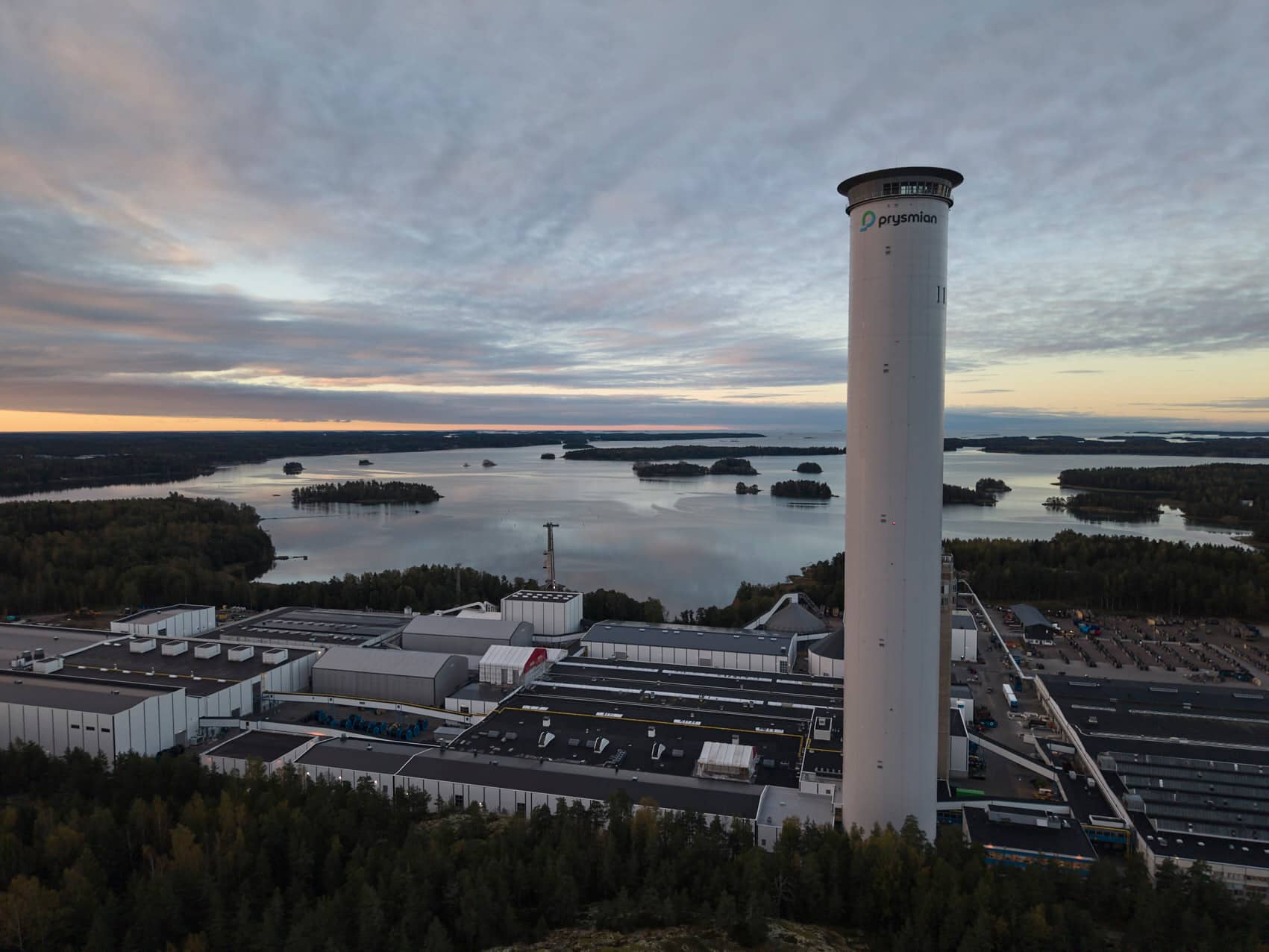

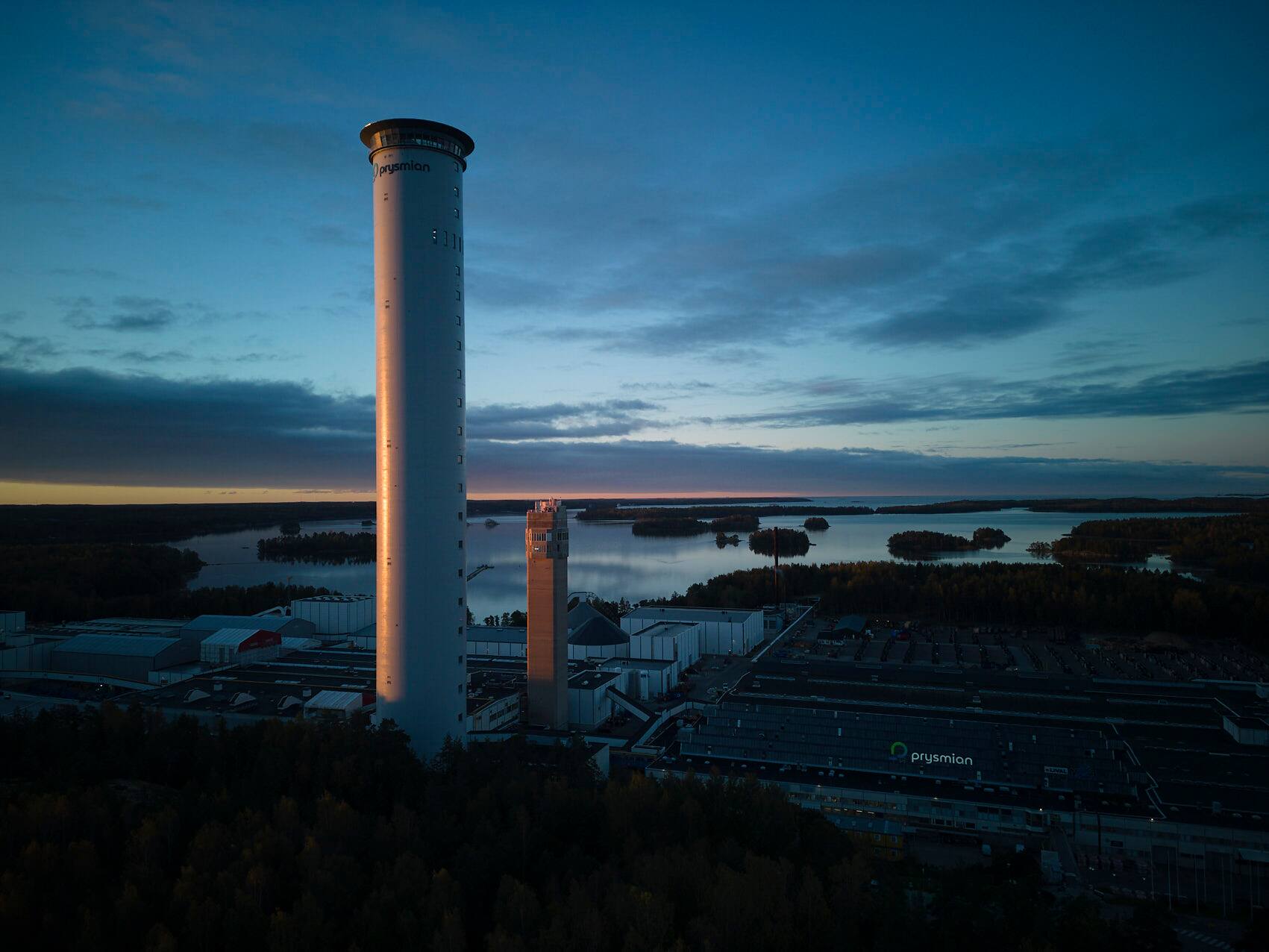

Hissit projektin kriittisenä selkärankana
Kaapeleiden valmistus ei saa missään olosuhteissa keskeytyä, yli neljän tunnin tuotantoseisokki voi pilata kokonaisen kaapelierän. Siksi hissien toimintavarmuus oli Prysmianin tehtaalla yksi koko rakennuksen keskeisimmistä vaatimuksista. KONE suunnitteli ja toimitti torniin kaksi tuotannon kannalta ratkaisevan tärkeää hissiä:

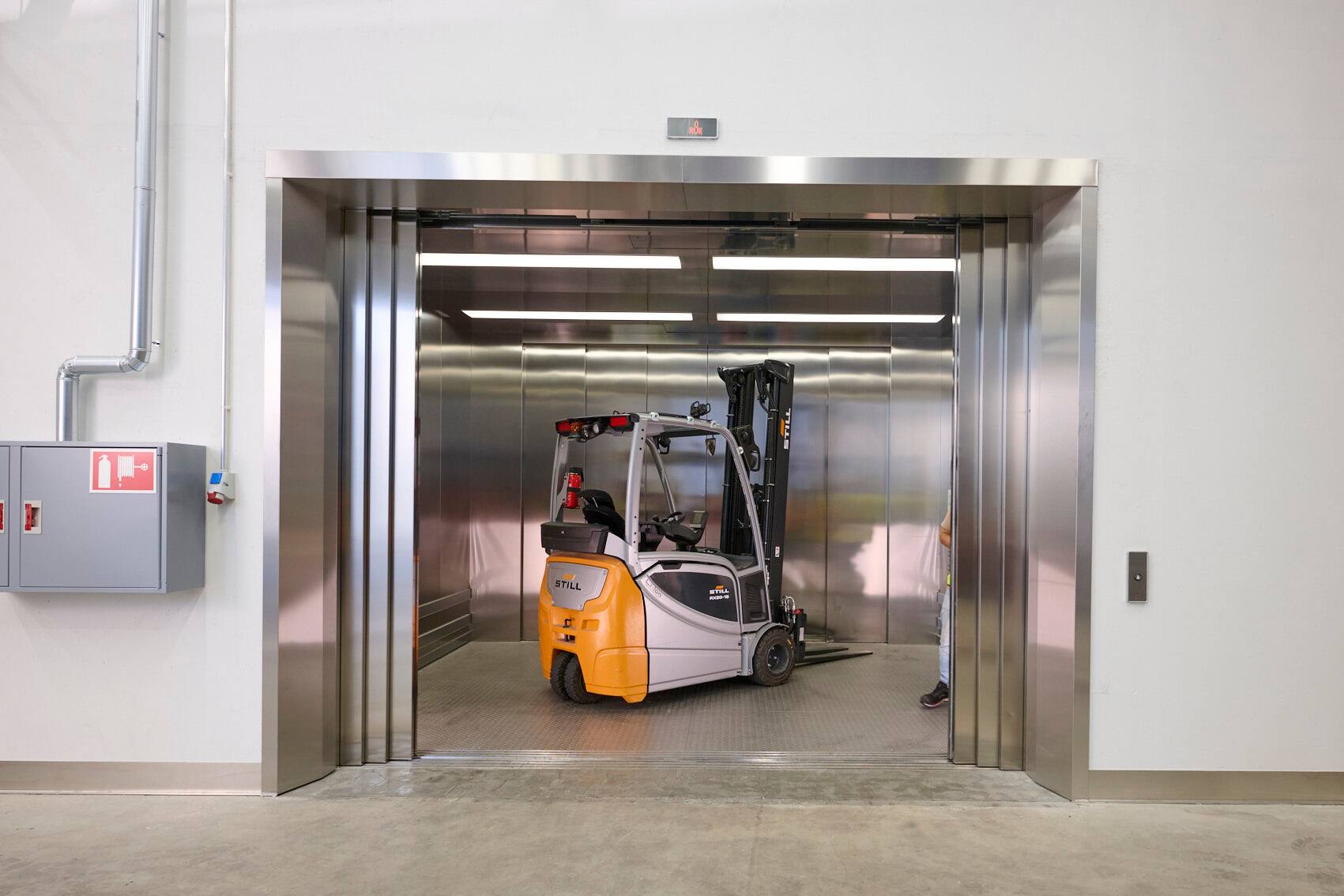

Ensimmäinen niistä on suuren kapasiteetin tavarahissi, jonka kantavuus on 11 000 kiloa tai 146 henkilöä. Kyseessä on Suomen suurin hissi, ja se on suunniteltu nostamaan materiaaleja ja tarvikkeita 180 metrin korkeuteen. Rakenteeltaan ja teknisiltä ominaisuuksiltaan se on optimoitu kestämään teollisen tuotannon jatkuvaa käyttöä.
Toinen torniin asennetuista hisseistä on henkilöhissi, jota voidaan hyödyntää myös kevyempään materiaalilogistiikkaan. Sen kantavuus on 1 600 kiloa ja nostokorkeus 175 metriä, mikä tekee siitä Suomen korkeimman konehuoneettoman hissin. Hissi suunniteltiin palvelemaan sekä työntekijöiden päivittäistä liikkumista että tarvittaessa erilaisten tarvikkeiden kuljetusta tuotantokerrosten välillä.
KONE varmisti, hyödyntäen suunnittelutiimiään, hisseille laajan varaosavaraston. Tämän ansiosta huoltoajat voidaan minimoida ja varmistaa, että vähintään toinen hissi on aina käytettävissä. Turvallisuus ja toimintavarmuus ovat Prysmianille kriittisiä onnistumisen edellytyksiä.
Asennus keskellä talvea – aikataulussa ja ilman kompromisseja

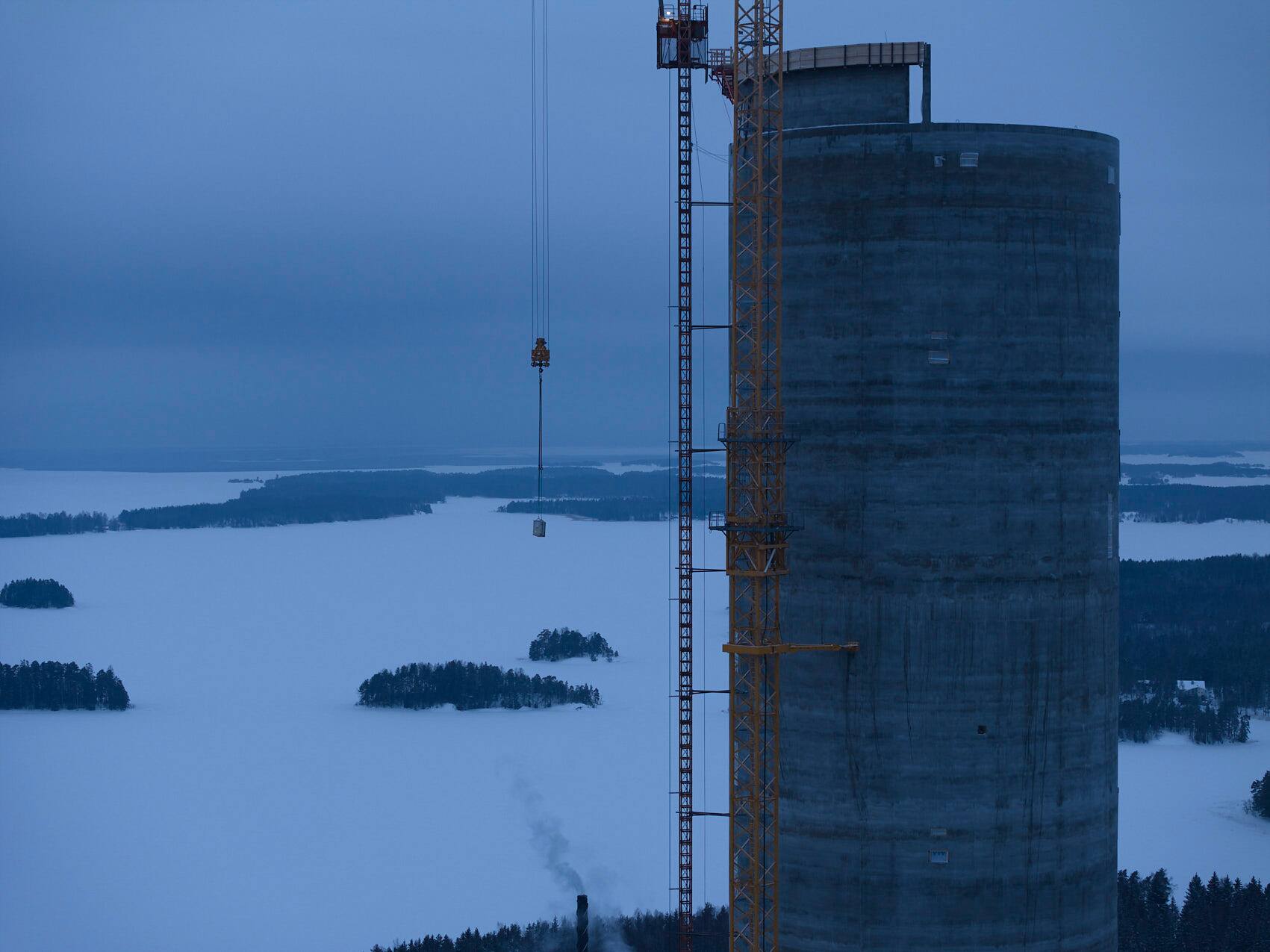

Hissien asentaminen 185-metriseen betonitorniin oli teknisesti poikkeuksellinen ja vaativa tehtävä. Työt alkoivat keskellä talvea, ankarissa olosuhteissa ja tiukan aikataulun puitteissa. KONEen projektitiimi onnistui kuitenkin toimittamaan ja asentamaan hissit täsmälleen sovitussa aikataulussa – tinkimättä turvallisuudesta, laadusta tai tornin vaativista teknisistä reunaehdoista.
Kun henkilöhissi valmistui, se otettiin välittömästi käyttöön rakennustyömaan päivittäisessä logistiikassa. Sen vaikutus näkyi välittömästi: työvaiheiden eteneminen nopeutui niin merkittävästi, että koko hanke valmistui lopulta kaksi kuukautta suunniteltua aiemmin.

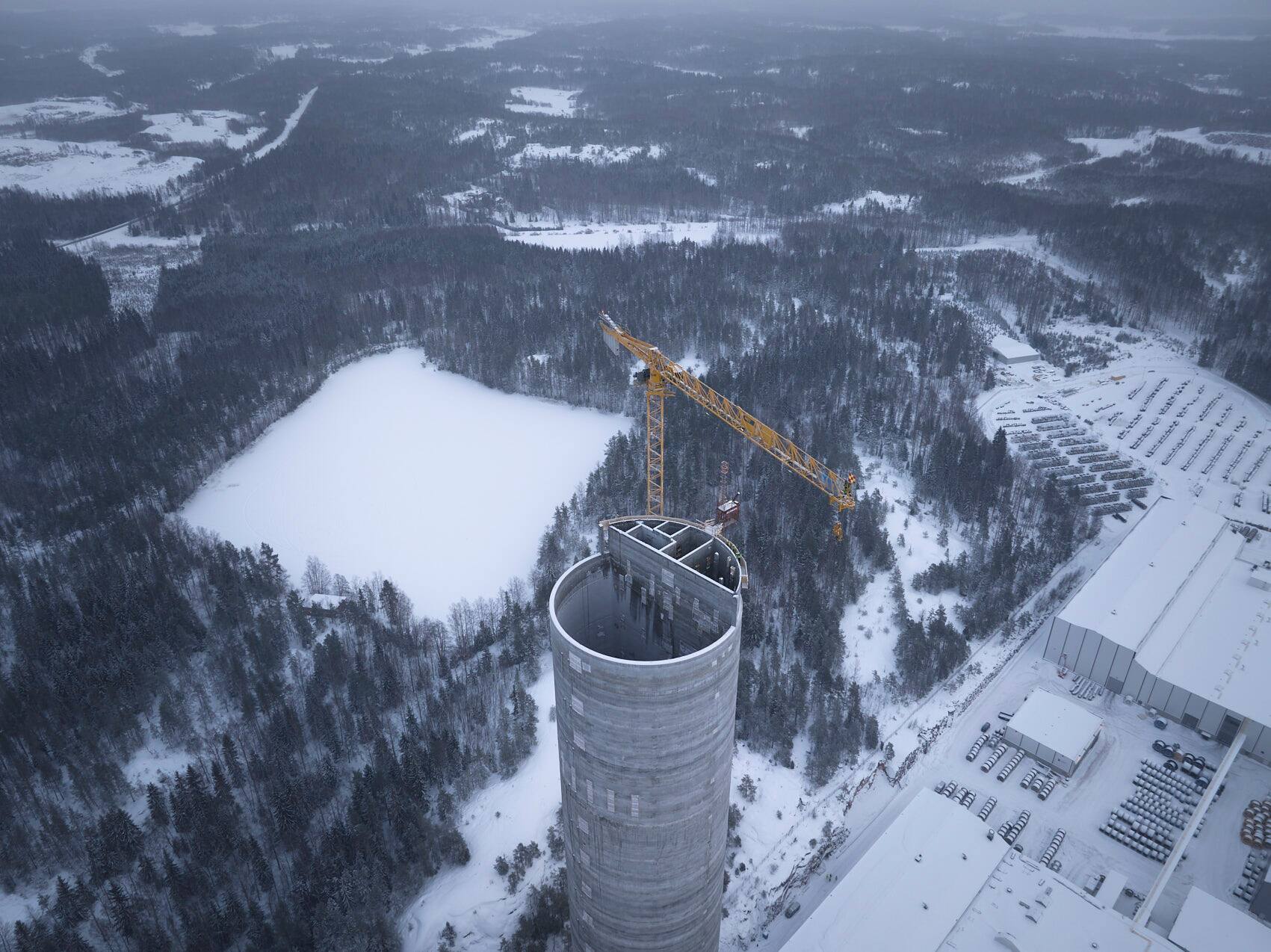

YIT vastasi Prysmianin uuden kaapelitornin rakentamisesta ja toteutti sen ainutlaatuisella liukuvalutekniikalla, joka mahdollisti 185-metrisen rakenteen tehokkaan ja laadukkaan pystytyksen. Kerrokset rakennettiin viikon sykleissä, ja hissiasennukset aloitettiin rinnakkain rakentamisen kanssa. YIT:n ja KONEen tiivis yhteistyö työmaan arjessa varmistikin, että eri työvaiheet pystyttiin sovittamaan yhteen ilman viivästyksiä, ja asennusaikataulut pitivät myös talven haastavissa olosuhteissa.
Saumaton yhteistyö avainasemassa
KONE oli mukana projektin suunnittelussa aivan alusta lähtien. Tämä mahdollisti sen, että hissit voitiin mitoittaa ja räätälöidä tarkasti niin rakenteellisiin kuin tuotannollisiin erityisvaatimuksiin.
Projektin tiivis yhteiskehittäminen oli ratkaiseva tekijä hankkeen menestyksessä. KONE pystyi vastaamaan nopeasti muuttuviin tarpeisiin ja tuomaan asiantuntemuksensa jokaiseen vaiheeseen, aina suunnittelusta asennukseen ja käyttöönottoon.
Kuten Prysmianin projektivastaava Federico Fioravantina totesi: "Ilman KONEen panosta tästä ei olisi tullut näin menestyksekästä projektia."
